哥隆邦太阳能发电站|提前40天投入商业运作

(本报讯)沙巴能源委员会週一指出,位于亚庇哥隆邦的大型太阳能电站已于本月17日投入商业运作,比原定日期提前40天。

  该电站由德源集团旗下TG太阳能有限公司开发及持有,是首项在能委会监管下,透过2024年沙巴大型太阳能计划完成规划、施工及竣工流程的大型太阳能项目。

  该电站的太阳能装机容量为22.5兆瓦峰值,输出容量为15兆瓦交流电,预计每年可向沙巴电网供应约3340万千瓦时电力,相当于逾9000户家庭的用电需求。

  能委会执行长拿督阿都纳瑟阿都华昔发表文告表示,电站提前投入商业运作,有赖发展商、承包商、政府部门、电力公司及相关团队的协调与合作。

  他指出,该项目于2024年透过能委会的大型太阳能竞争性招标程序获批,并由此展开建设。能委会将继续监督再生能源项目的发展,确保相关工程符合执照条件、技术标准及电网接驳要求。

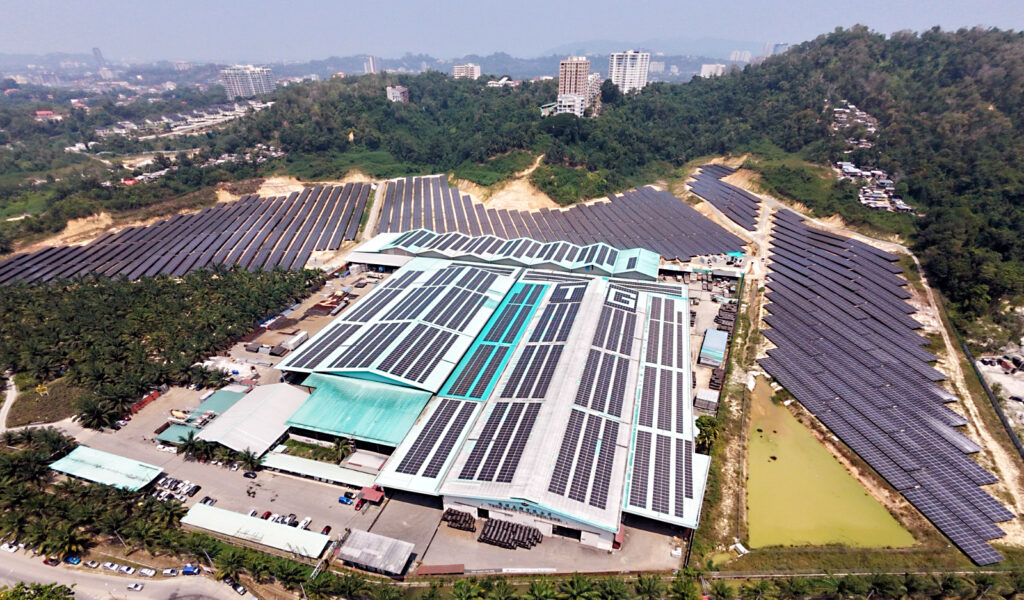

  该电站佔地约36.1英亩,位于哥隆邦亿达路旁的珍德拉卡西路,结合地面架设及屋顶太阳能设施,共安装3万片双面太阳能模组。

  该电站于上个月8日首次向电网输送太阳能电力,并于10月17日正式投入商业运作。

  根据为期25年的购电协议,电站所产生的电力将供应予沙巴电力公司,并透过哥隆邦主进线变电站的33千伏接驳系统输入电网。

  能委会表示,该项目有助增加沙巴再生能源发电量、分散电力来源,并提升能源供应安全。该委员会将持续监督相关项目,确保符合监管要求及维护消费者利益。(020)
